Lomas de Anisacate

Historia del Proyecto de Electrificación

El camino hacia la electrificación del loteo “Lomas de Anisacate” comenzó en enero de 2018, cuando se estableció el primer contacto formal entre la firma loteadora y la Cooperativa. En esa instancia inicial, se solicitó la confección del detalle técnico y económico necesario para dotar de energía a todo el  desarrollo.  La Escala del Desafío, el proyecto integral es de gran envergadura: abarca un total aproximado de 2.500 lotes.

Dadas las dimensiones y la complejidad geográfica, la obra se planificó en tres grandes etapas:
  • Etapa 1: “El Canal”. Es la prioridad actual por ser el punto de ingreso de la línea eléctrica.
  • Etapa 2: “Los Algarrobos”. Sector que se encuentra atravesado por la traza de la nueva autovía.
  • Etapa 3: “Los Molles”. La sección final del desarrollo, ubicada en el extremo del loteo.
Estado Actual: Enfocados en “El Canal”

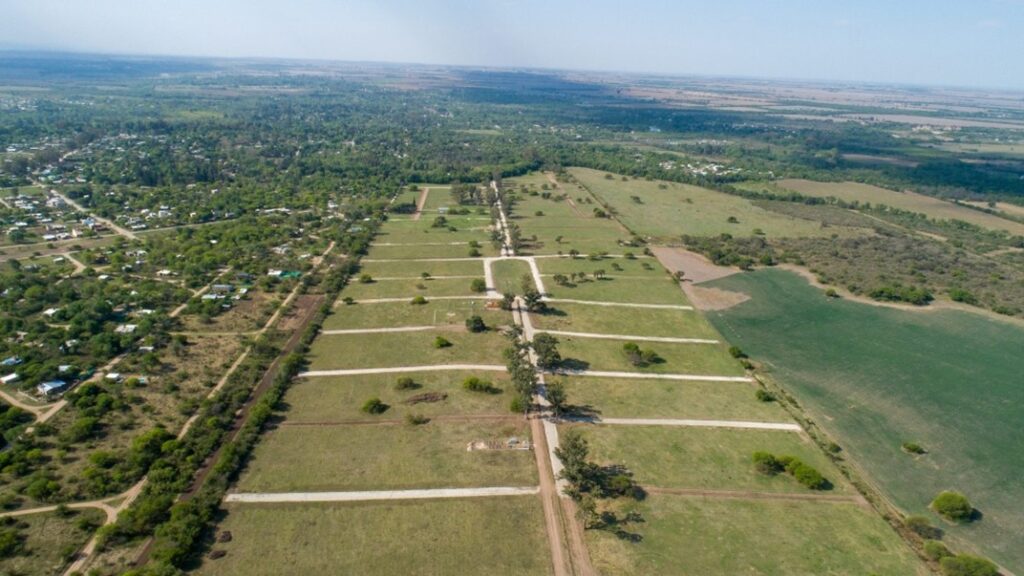

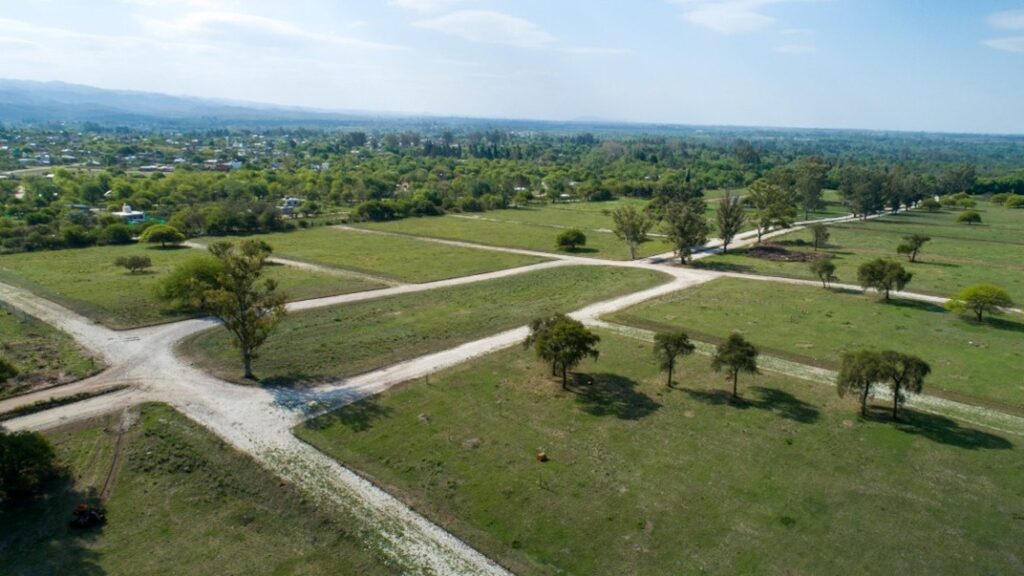

Actualmente, los esfuerzos técnicos y constructivos se concentran en esta etapa, por una cuestión lógica de ingeniería, al ser el sector por donde ingresa el suministro, es vital para habilitar el resto del sistema. Esta etapa comprende 821 lotes distribuidos en 27 manzanas, los cuales serán abastecidos mediante la instalación de 8 subestaciones transformadoras.
El estado actual de la obra corresponde a la finalización de la evaluación del componente económico del anteproyecto por parte del ERSeP, instancia a  partir de la cual se emite el D.U.O.

Transparencia y Proceso Administrativo

Para garantizar la transparencia y legalidad de los costos, el proyecto sigue un circuito administrativo riguroso:
1. Cálculo: Se determina el costo total de la obra de la etapa y se divide por la cantidad de lotes beneficiarios para obtener el D.U.O “Derecho de Utilización de Obra” unitario.
2. Aprobación Oficial: Todo el desarrollo técnico y económico, el anteproyecto, es elevado al ERSeP (Ente Regulador de los Servicios Públicos).
3. Resolución: Una vez que el ente regulador audita y aprueba lo presentado, emite la resolución normativa que habilita a la Cooperativa a trasladar los costos a los usuarios y avanzar con la ejecución.

Preguntas Frecuentes – Electrificación Lomas de Anisacate

¿En qué consiste la obra de electrificación?
El proyecto general abarca aproximadamente 2500 lotes divididos en tres etapas: El Canal, Los Algarrobos y Los Molles.
Actualmente, se prioriza la etapa El Canal, que consta de 821 lotes distribuidos en 27 manzanas y será abastecida por 8 subestaciones transformadoras.

¿El proyecto cuenta con aprobaciones oficiales?
Sí. Todo el desarrollo técnico y económico se eleva al ERSeP (Ente Regulador de los Servicios Públicos), quien aprueba el proyecto y los costos mediante resolución, brindando el marco normativo para trasladar el costo a los usuarios.

¿Cuándo tendré electricidad en mi lote?
Los plazos dependen del avance de la obra, específicamente de la finalización de la línea de media tensión. Se estima un tiempo aproximado de 4 a 6 meses para la disponibilidad del servicio.

¿Se conectará todo el barrio al mismo tiempo?
No necesariamente. Existe flexibilidad técnica: a medida que se instalen los transformadores, se podrá ir dando servicio activo a los sectores que ya estén listos, sin necesidad de esperar a que termine toda la obra para conectar al primer usuario.

¿Cuándo puedo solicitar el pilar?
La compra e instalación del pilar es un trámite independiente del avance de la obra eléctrica. Puede solicitarlo en cualquier momento. El plazo de entrega del pilar suele ser de 10 a 15 días aprox.

¿Cuándo me asocio a la Cooperativa?
El trámite de asociación se realiza una vez que el servicio eléctrico esté activo en su lote y haya disponibilidad de potencia.

¿Qué es el “Dúo” y me corresponde pagarlo?

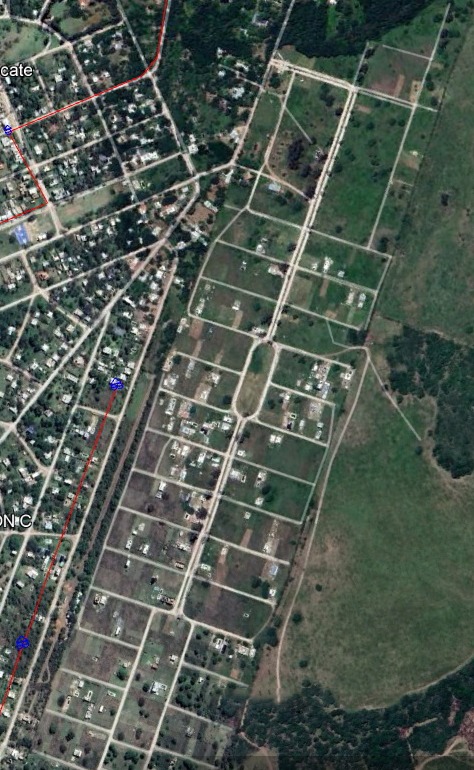

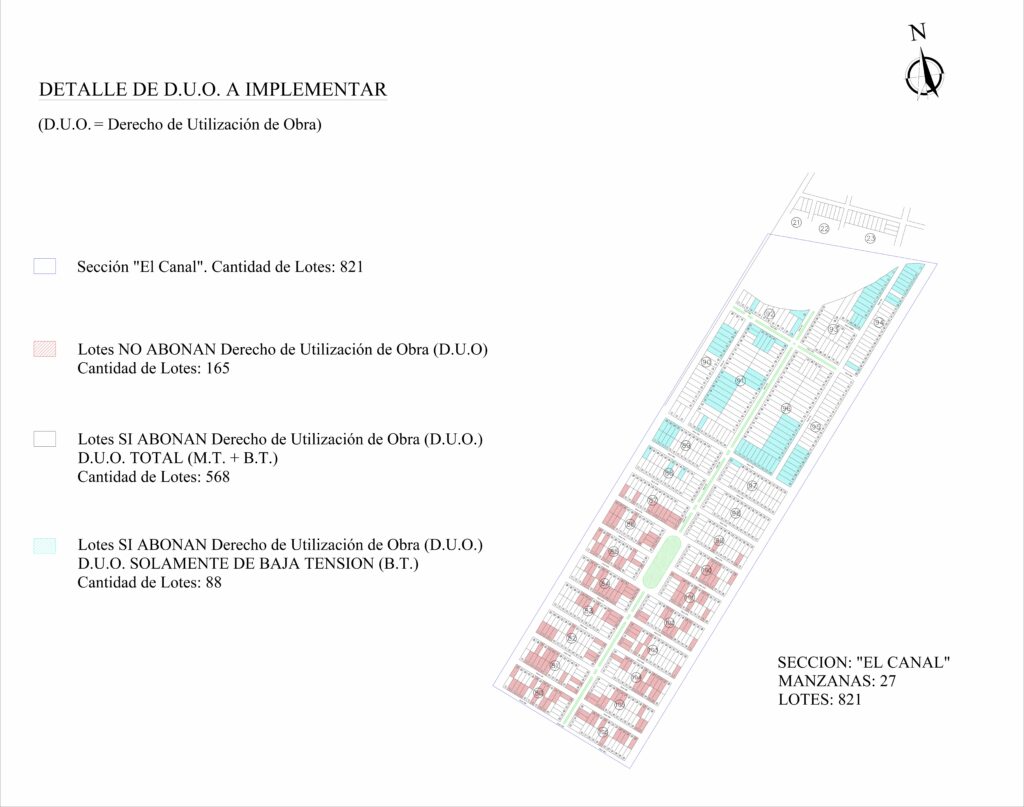

El “Dúo” es el Derecho de Utilización de Obra. Su pago depende de la ubicación específica de su lote (puede consultarlo en el detalle gráfico).
Existen tres situaciones posibles:
• Dúo Total: Paga obra de media y baja tensión.• Dúo Parcial: Paga solo la línea de baja tensión.
• Sin Dúo: No corresponde pago según la ubicación.

¿Cómo se calcula el costo de la obra?
El costo se determina dividiendo el monto total de la obra de la etapa (ej. El Canal) por la cantidad total de lotes beneficiarios.

¿Cuáles son las formas de pago?
La modalidad más común consiste en una entrega inicial del 30% al 40% y el saldo en 3 cuotas. Sin embargo, la administración puede evaluar planes personalizados según la necesidad de cada solicitante.

¿Habrá alumbrado público?
Sí, el proyecto contempla la instalación del cableado exclusivo para alumbrado público dentro de la red de baja tensión. Sin embargo, la gestión, colocación de las luminarias y mantenimiento corresponde al Municipio de Valle de Anisacate, no a la Cooperativa.

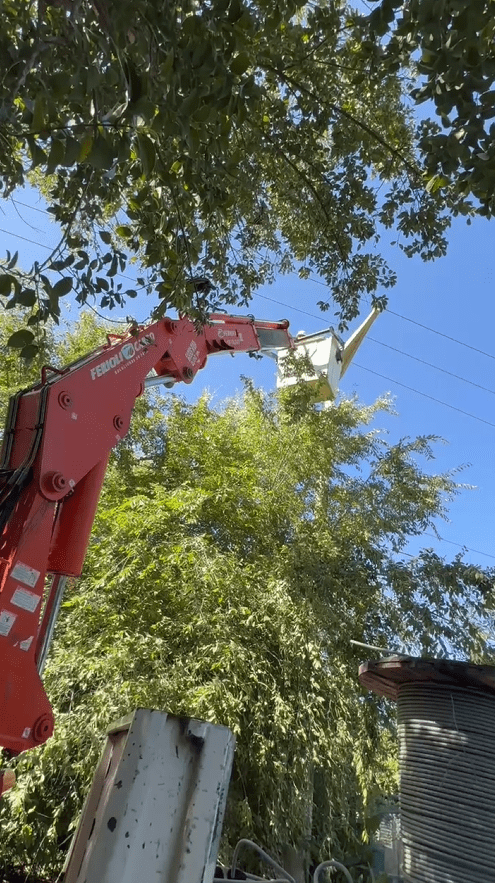

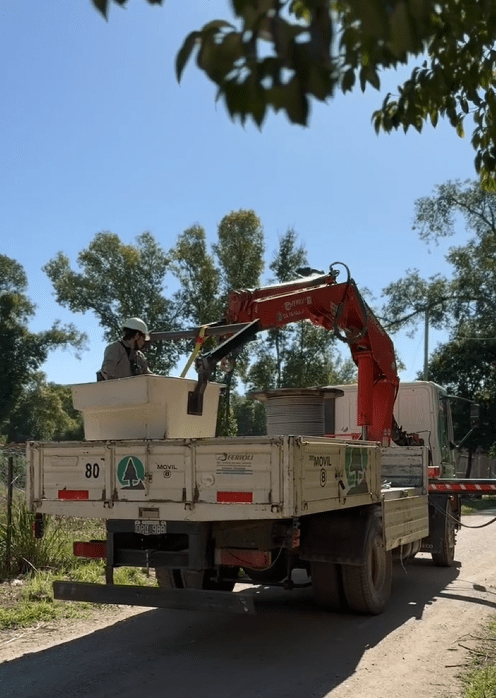

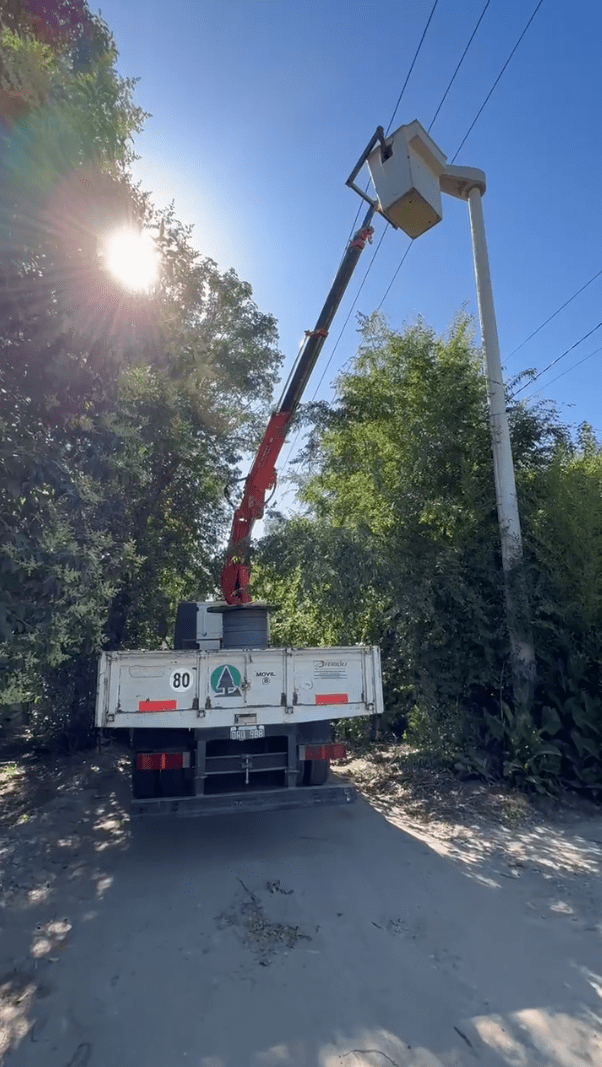

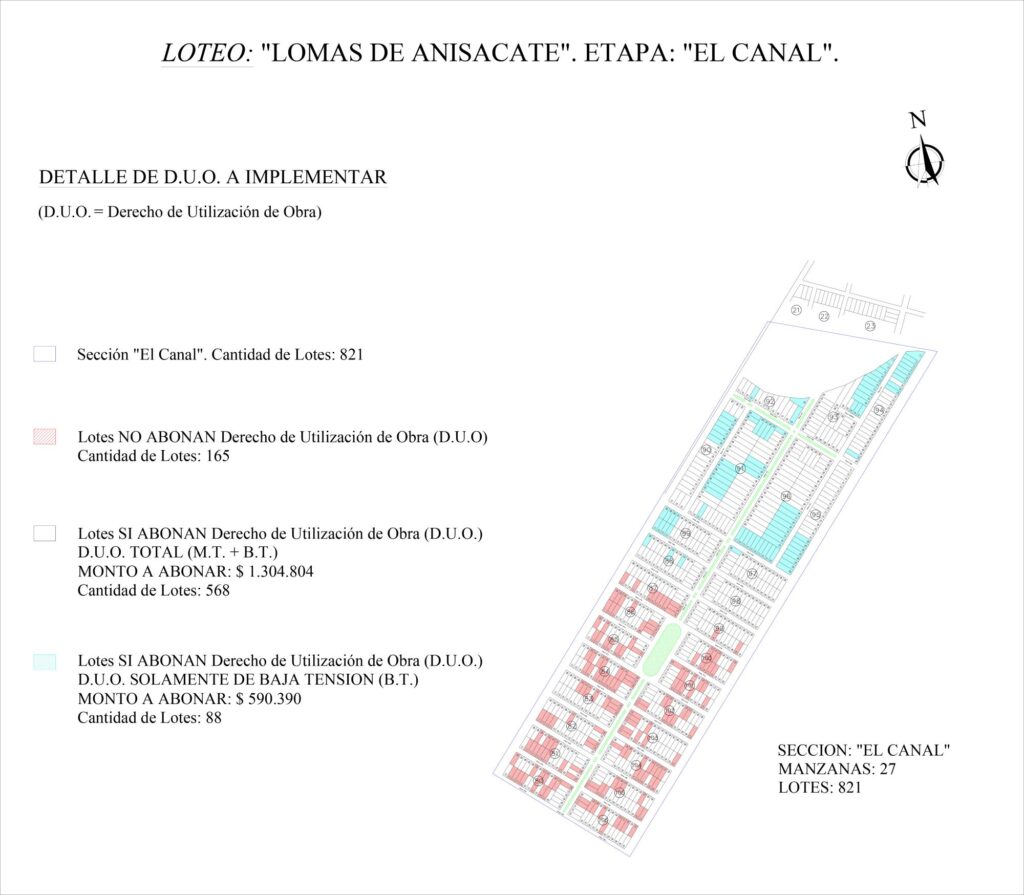

Etapa 1 "El canal"
